2013 | Gas- und Wasserleitung Sägegasse, Burgdorf

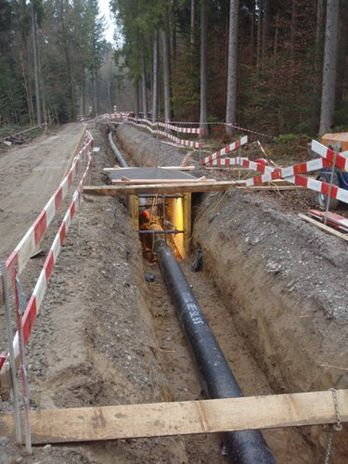

Die Grabarbeiten im Wald sind in gespriessten- und V-Gräben erstellt.

Nachdem der Auftrag und die Projektierung in der Ausgabe Juli / August 2008 aufgezeigt wurden, sind nun die Grab- und Leitungsbauarbeiten vom Los 3 ab KVA Richtung ARA Neubrücke in Ausführung. Die Arbeiten umfassen die Grab- und Rohrverlegearbeiten einer Dampf- und Kondensatleitung sowie eine Prozess- und Mischabwasserleitung.

Bauausführung

Die Grab- und Rohrverlegearbeiten innerhalb des Bremgartenwalds sind grösstenteils in den bestehenden Waldwegen erstellt, was für die Bauarbeiten eine Baupiste nötig machte.


Die isolierten Dampf- und Kondensatleitungen sind mit Sand umhüllt und vor den Grabenauffüllungen mit einer Vliesmatte abgedeckt worden.


Die parallel als Druckleitung geführten Misch- und Prozessabwasserleitungen sind in einem separaten Graben ebenfalls erdverlegt erstellt.

Die notwendigen Spülmöglichkeiten mussten mit T-Stücken eingebaut und als Schacht aufgebaut werden.


Nach Abschluss aller Arbeiten im Waldbereich ist die Baupiste entfernt worden. Der Waldboden wurde aufgelockert und für die Waldbodenergänzungen vorbereitet.


In der Halenstrasse mussten für den Postautoverkehr Trottoirverstärkungen und Verbreiterungen entlang der bestehenden Böschung erstellt werden.


Die Isolierten Dampfleitungen sind in der Halenstrasse in gespriessten Gräben verlegt, alle 12m geschweisst und im Schweissbereich nachisoliert.


Ebenfalls ist die Kondensatleitung an Ort geschweisst und nachisoliert


Nach der Sandumhüllung wird der Graben in der Strasse schichtweise aufgefüllt und verdichtet.


Die Bauarbeiten werden grösstenteils bis Ende 2011 abgeschlossen, so dass anfangs 2012 die Abschlussarbeiten ausgeführt werden können und die Inbetriebnahme erfolgen kann.
