2013 | Langsamverkehr-Brücke über die Emme


Die Gemeinden Burgdorf, Lyssach und Kirchberg haben sich bereits vor längerer Zeit Überlegungen gemacht, das Langsamverkehrsnetz attraktiver zu gestalten. Im Rahmen eines im September 2009 durchgeführten Variantenstudiums hat sich das Gebiet bei der neuen Eissportstätte in Burgdorf als bester Standort für eine neue zusätzliche Brücke über die Emme herausgestellt. Die Gemeinden Burgdorf und Kirchberg haben M + P Ingenieure AG in der Folge beauftragt, ein Wettbewerbsverfahren für eine neue LV Brücke vorzubereiten und durchzuführen.

Die Terminierung lautete

  • Projektwettbewerb Sommer/Herbst 2011

  • Jurierung Wettbewerb 17. und 24. Oktober 2011

  • Kreditvorlagen November/Dezember 2011

  • Kreditentscheid, Ausführung Dezember 2011

  • Finanzierungsvereinbarung Januar bis August 2012

  • Überbauungsordnung November 2011 bis August 2012

  • Ausführungsplanung Januar 2012 bis August 2012

  • Brücke Dezember 2012 bis Juni 2013

  • Inbetriebnahme Juli 2013

Nach dem Gewinn des Wettbewerbsverfahren durch die Hector Egger AG projektierte Markwalder + Partner AG die Werkleitungsumlegungen, die Fundamente, die Dammerhöhungen, die Erstellung der Zugänge, die provisorischen Installationsplätze für den Brückenbau und Kran Einhub. Im Weiteren führte unser Unternehmen das Bewilligungsverfahren und die Bauleitung durch. Die neue Brücke konnte am Donnerstag, 18. April 2013 mit einem 1'200 t Kran über die Emme eingehoben werden. Die Brücke wird im Juli 2013 der Öffentlichkeit übergeben.



Einige Angaben zur Brücke

  • Spannweite: 59 m

  • Gesamtlänge: 70 m

  • Lichte Breite: 3.80 m

  • Lichte Höhe: 3.60 m

  • Gesamtgewicht beim Versetzen: ca. 140 to

  • Gewicht reine Holzbrücke: 120 to

  • Grösse Raupen-Hebekran: 1'200 to

  • 2 Wiederlager in Beton: 70 m³

  • Installationsplatz: ca. 4'000 m²

Brückenwiederlager Seite Localnetarena
Brückenwiederlager Seite Localnetarena
Brückenwiederlager Seite Kirchberg
Brückenwiederlager Seite Kirchberg
Kontrollen der Wiederlager sind nach dem Erstellen notwendig
Kontrollen der Wiederlager sind nach dem Erstellen notwendig
Die Anlieferung der Brückenteile
Die Anlieferung der Brückenteile
Mit genauer Zimmermannsarbeit wird die Brücke zusammengebaut
Mit genauer Zimmermannsarbeit wird die Brücke zusammengebaut
Aufrichte: Die Zimmermannsarbeiten sind fertiggestellt
Aufrichte: Die Zimmermannsarbeiten sind fertiggestellt

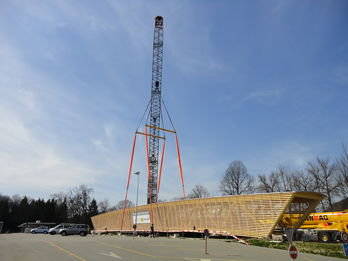

Die fertige Brücke bereit für den Einbau
Die fertige Brücke bereit für den Einbau
Das erste Hochwasser, 1. Juni 2013
Das erste Hochwasser, 1. Juni 2013
